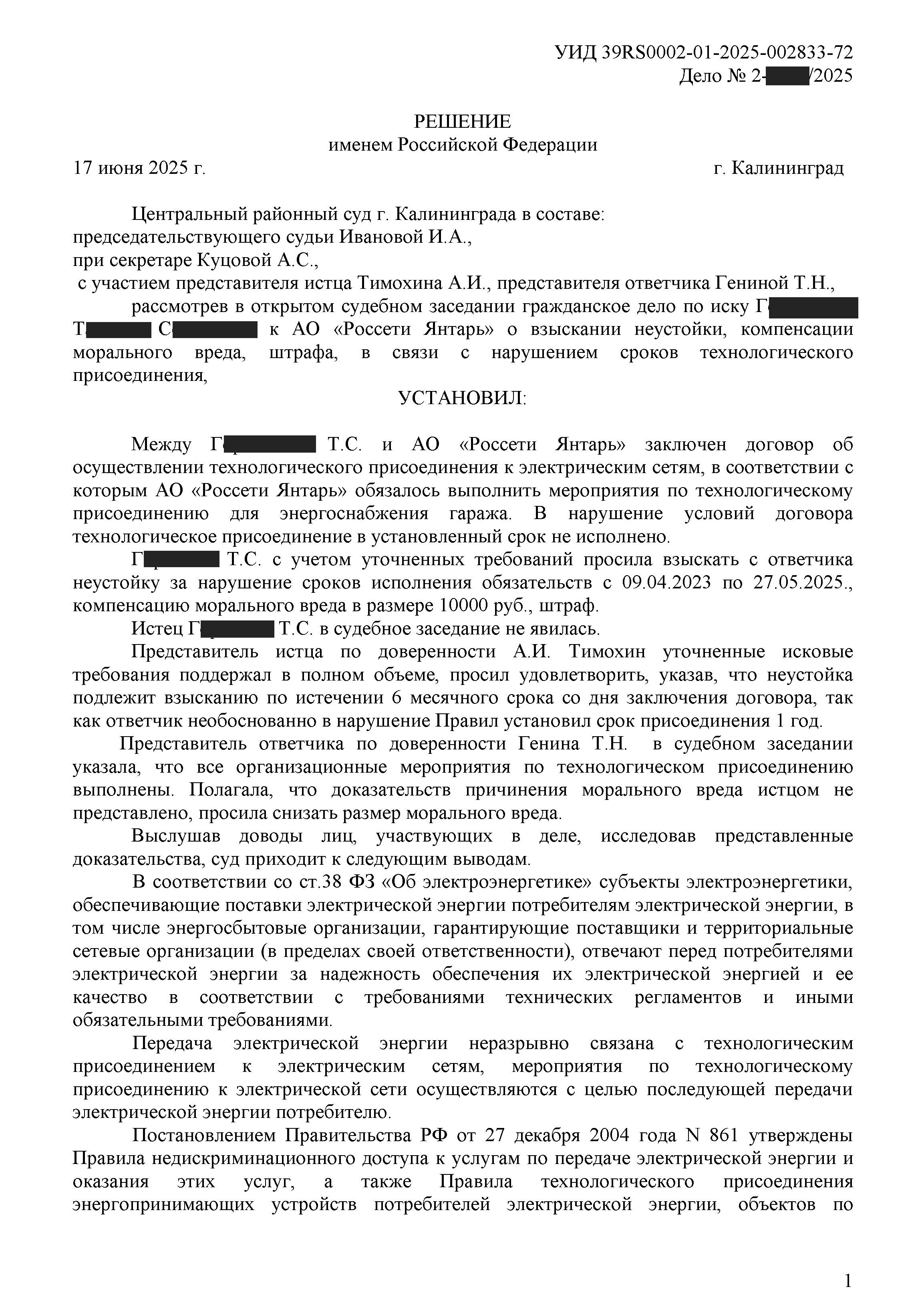

С АО «Россети Янтарь» в пользу моей доверительницы взыскана неустойка за нарушение срока технологического присоединения объекта капитального строительства к электрическим сетям в размере 25 216 рублей 80 копеек, компенсацию морального вреда в размере 5 000 рублей, штраф в размере 15 108 рублей 40 копеек. Также после предъявления иска в суд ответчик добровольно осуществил подключение объекта к электрическим сетям.


Между Г.Т.С. и АО «Россети Янтарь» заключен договор об осуществлении технологического присоединения к электрическим сетям, в соответствии с которым АО «Россети Янтарь» обязалось выполнить мероприятия по технологическому присоединению для энергоснабжения гаража. В нарушение условий договора технологическое присоединение в установленный срок не исполнено.

Г.Т.С. с учетом уточненных требований просила взыскать с ответчика неустойку за нарушение сроков исполнения обязательств с 09.04.2023 г. по 27.05.2025 г., компенсацию морального вреда в размере 10000 руб., штраф.

Представитель истца по доверенности А.И. Тимохин уточненные исковые требования поддержал в полном объеме, просил удовлетворить, указав, что неустойка подлежит взысканию по истечении 6 месячного срока со дня заключения договора, так как ответчик необоснованно в нарушение Правил установил срок присоединения 1 год.

Представитель ответчика по доверенности Генина Т.Н. в судебном заседании указала, что все организационные мероприятия по технологическом присоединению выполнены. Полагала, что доказательств причинения морального вреда истцом не представлено, просила снизать размер морального вреда.

Выслушав доводы лиц, участвующих в деле, исследовав представленные доказательства, суд пришел к следующим выводам.

В соответствии со ст. 38 ФЗ «Об электроэнергетике» субъекты электроэнергетики, обеспечивающие поставки электрической энергии потребителям электрической энергии, в том числе энергосбытовые организации, гарантирующие поставщики и территориальные сетевые организации (в пределах своей ответственности), отвечают перед потребителями электрической энергии за надежность обеспечения их электрической энергией и ее качество в соответствии с требованиями технических регламентов и иными обязательными требованиями.

Передача электрической энергии неразрывно связана с технологическим присоединением к электрическим сетям, мероприятия по технологическому присоединению к электрической сети осуществляются с целью последующей передачи электрической энергии потребителю.

Постановлением Правительства РФ от 27 декабря 2004 года N 861 утверждены Правила недискриминационного доступа к услугам по передаче электрической энергии и оказания этих услуг, а также Правила технологического присоединения энергопринимающих устройств потребителей электрической энергии, объектов по производству электрической энергии, а также объектов электросетевого хозяйства, принадлежащих сетевым организациям и иным лицам, к электрическим сетям.

Указанные Правила определяют порядок технологического присоединения энергопринимающих устройств (энергетических установок и объектов электросетевого хозяйства) юридических и физических лиц к электрическим сетям, регламентируют процедуру присоединения энергопринимающих устройств к электрическим сетям сетевой организации, определяют существенные условия договора об осуществлении технологического присоединения к электрическим сетям, устанавливают требования к выдаче технических условий, в том числе индивидуальных, для присоединения к электрическим сетям, критерии наличия (отсутствия) технической возможности технологического присоединения и особенностей технологического присоединения энергопринимающих устройств потребителей посредством перераспределения присоединенной мощности между юридическими лицами и индивидуальными предпринимателями (п. 1 Правил).

Пунктом 2 указанных Правил предусмотрено, что сетевая организация обязана выполнить в отношении любого обратившегося к ней лица мероприятия по технологическому присоединению при условии соблюдения им настоящих Правил и наличии технической возможности технологического присоединения.

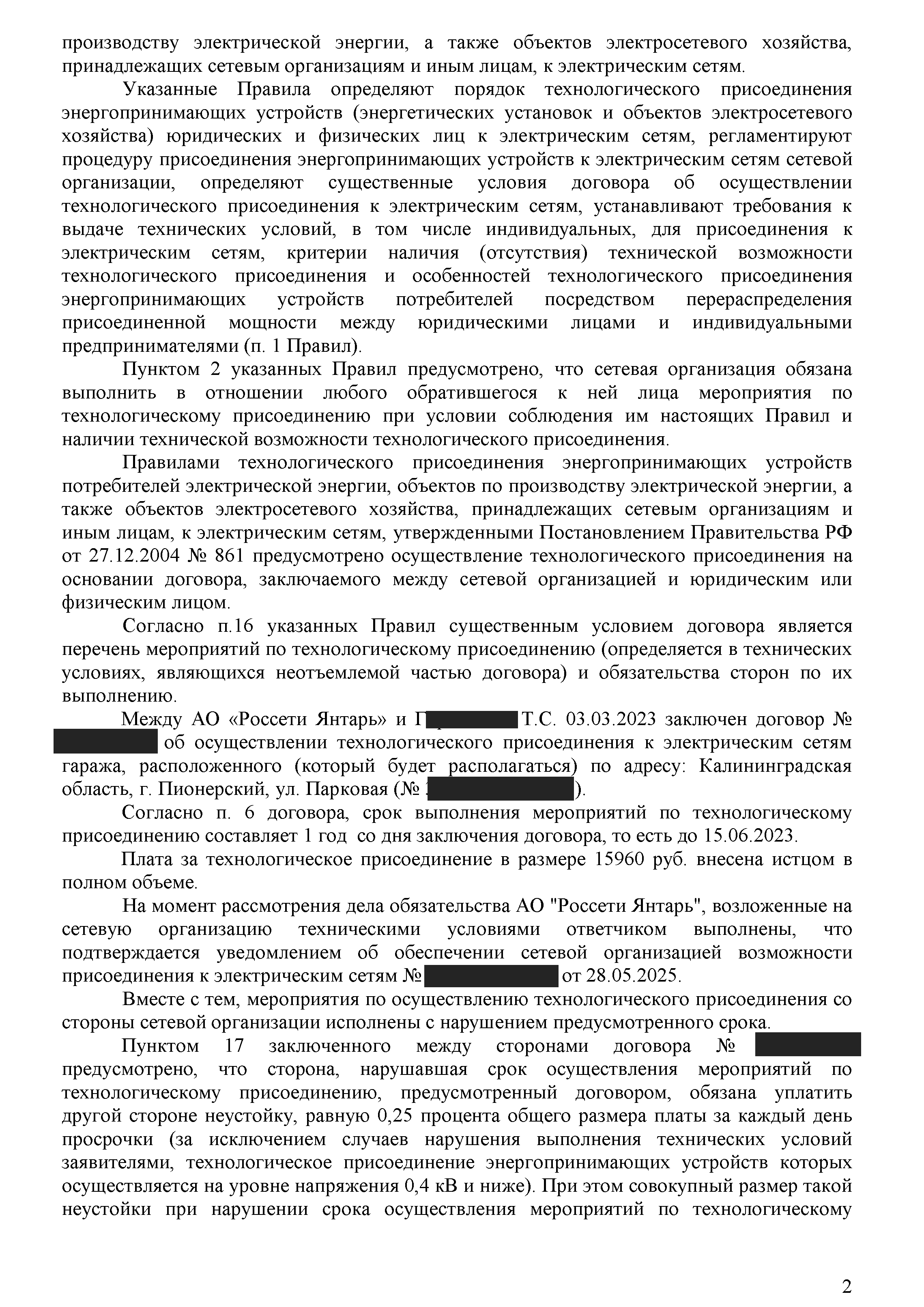

Правилами технологического присоединения энергопринимающих устройств потребителей электрической энергии, объектов по производству электрической энергии, а также объектов электросетевого хозяйства, принадлежащих сетевым организациям и иным лицам, к электрическим сетям, утвержденными Постановлением Правительства РФ от 27.12.2004 г. № 861 предусмотрено осуществление технологического присоединения на основании договора, заключаемого между сетевой организацией и юридическим или физическим лицом.

Согласно п. 16 указанных Правил существенным условием договора является перечень мероприятий по технологическому присоединению (определяется в технических условиях, являющихся неотъемлемой частью договора) и обязательства сторон по их выполнению.

Между АО «Россети Янтарь» и Г.Т.С. 03.03.2023 г. заключен договор об осуществлении технологического присоединения к электрическим сетям гаража, расположенного (который будет располагаться) по адресу: Калининградская область, г. Пионерский, ул. Парковая.

Согласно п. 6 договора, срок выполнения мероприятий по технологическому присоединению составляет 1 год со дня заключения договора, то есть до 15.06.2023 г.

Плата за технологическое присоединение в размере 15 960 руб. внесена истцом в полном объеме.

На момент рассмотрения дела обязательства АО «Россети Янтарь», возложенные на сетевую организацию техническими условиями ответчиком выполнены, что подтверждается уведомлением об обеспечении сетевой организацией возможности присоединения к электрическим сетям от 28.05.2025 г.

Вместе с тем, мероприятия по осуществлению технологического присоединения со стороны сетевой организации исполнены с нарушением предусмотренного срока.

Пунктом 17 заключенного между сторонами договора предусмотрено, что сторона, нарушавшая срок осуществления мероприятий по технологическому присоединению, предусмотренный договором, обязана уплатить другой стороне неустойку, равную 0,25 процента общего размера платы за каждый день просрочки (за исключением случаев нарушения выполнения технических условий заявителями, технологическое присоединение энергопринимающих устройств которых осуществляется на уровне напряжения 0,4 кВ и ниже). При этом совокупный размер такой неустойки при нарушении срока осуществления мероприятий по технологическому присоединению заявителем не может превышать размер неустойки, определенный в предусмотренном настоящим абзацем порядке, за год просрочки.

Аналогичные положения предусмотрены в подпункте «в» пункта 16 Правил, утвержденных Постановлением Правительства РФ от 27 декабря 2004 года N 861.

Г.Т.С. заявлена неустойка, начиная с 04.09.2023 г., указывая, что мероприятия по технологическому присоединению должны были быть осуществлены в течение 6 месяцев со дня заключения договора.

Согласно пунктам 1 и 4-5 статьи 426 ГК РФ публичным договором признается договор, заключенный лицом, осуществляющим предпринимательскую или иную приносящую доход деятельность, и устанавливающий его обязанности по продаже товаров, выполнению работ либо оказанию услуг, которые такое лицо по характеру своей деятельности должно осуществлять в отношении каждого, кто к нему обратится (розничная торговля, перевозка транспортом общего пользования, услуги связи, энергоснабжение, медицинское, гостиничное обслуживание и т.п.).

В случаях, предусмотренных законом, Правительство Российской Федерации, а также уполномоченные Правительством Российской Федерации федеральные органы исполнительной власти могут издавать правила, обязательные для сторон при заключении и исполнении публичных договоров (типовые договоры, положения и т.п.).

Условия публичного договора, не соответствующие требованиям, установленным пунктами 2 и 4 данной статьи, ничтожны.

В силу абзаца 8 подпункта «б» пункта 16 Правил технологического присоединения N 861, утвержденных Постановлением Правительства РФ 27.12.2004 г. N 861 для заявителей, указанных в пунктах 12(1), 14 и 34 данных Правил, к которым в том числе относится истец, если технологическое присоединение осуществляется к электрическим сетям, уровень напряжения которых составляет до 20 кВ включительно, и если расстояние от существующих электрических сетей необходимого класса напряжения до границ участка заявителя, на котором расположены присоединяемые энергопринимающие устройства, составляет не более 300 метров в городах и поселках городского типа и не более 500 метров в сельской местности, срок осуществления мероприятий по технологическому присоединению, который исчисляется со дня заключения договора, не может превышать 6 месяцев.

Положения абзаца 2 пункта 19 Правил технологического присоединения запрещают навязывать заявителю услуги и обязательства, не предусмотренные указанными Правилами.

Таким образом, ничтожными являются условия сделки, заключенной с потребителем, не соответствующие актам, содержащим нормы гражданского права, обязательные для сторон при заключении и исполнении публичных договоров (статья 3, пункты 4 и 5 статьи 426 ГК РФ), а также условия сделки, при совершении которой был нарушен явно выраженный законодательный запрет ограничения прав потребителей (п. 76 постановления Пленума Верховного Суда РФ от 23 июня 2015 года № 25 «О применении судами некоторых положений раздела 1 части первой ГК РФ»),

При таких обстоятельствах, суд пришел к выводу, что мероприятия по технологическому присоединению ответчик должен был выполнить в течение 6 месяцев со дня заключения договора, то есть до 03.09.2023 г.

Таким образом, неустойка за период с 04.09.2023 г. по 27.05.2025 г. составила 25216,80 руб. из расчета (15960 х 0,25 % х 632).

В соответствии с положениями ст. 15 Закона РФ «О защите прав потребителей», п. 2 Постановления Пленума Верховного Суда РФ от 28.06.2012 г. N 17 «О рассмотрении судами гражданских дел по спорам о защите прав потребителей», требования истца о взыскании с ответчика компенсации морального вреда в связи с ненадлежащим исполнением обязательств по договору суд нашел обоснованными.

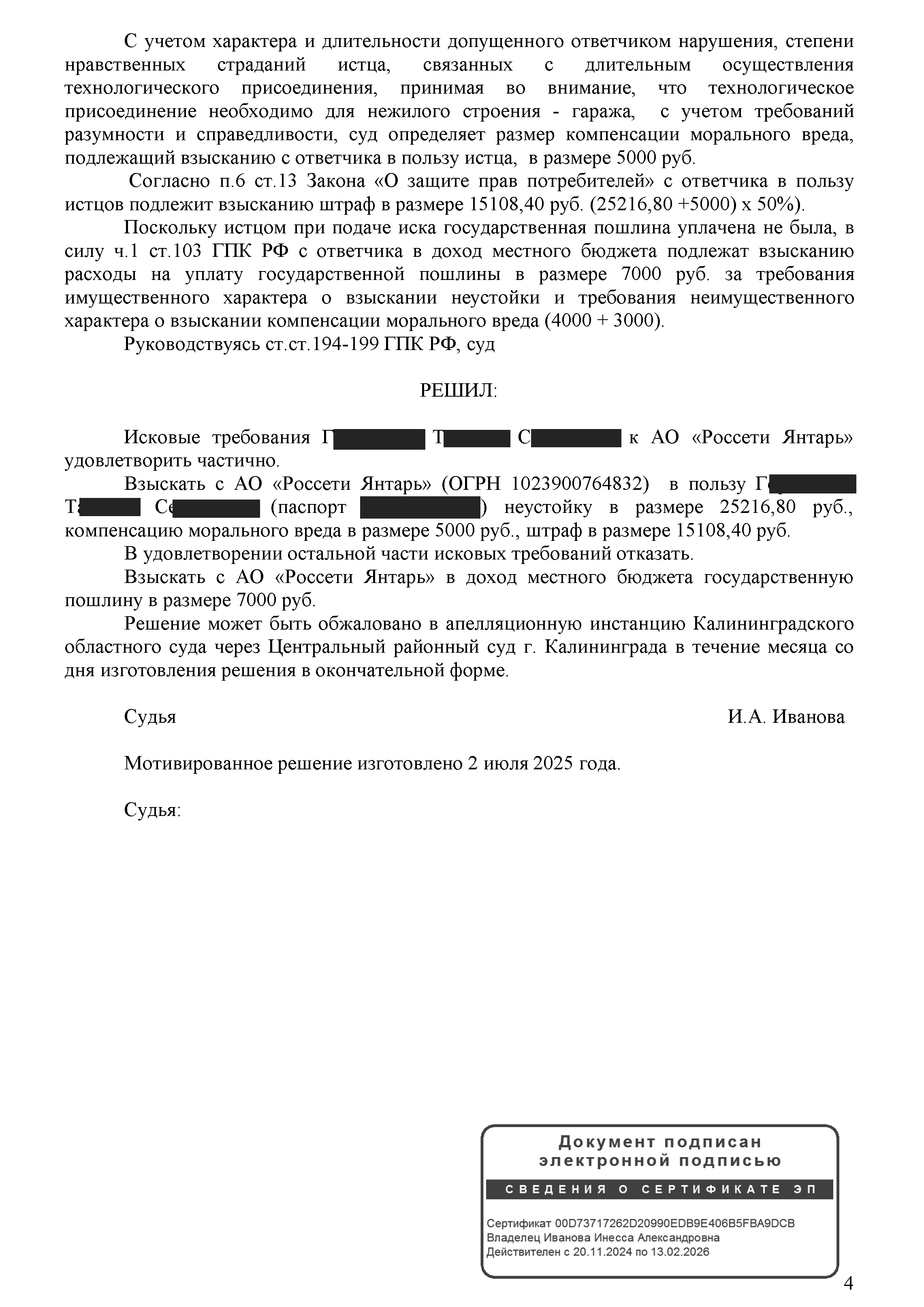

С учетом характера и длительности допущенного ответчиком нарушения, степени нравственных страданий истца, связанных с длительным осуществления технологического присоединения, принимая во внимание, что технологическое присоединение необходимо для нежилого строения — гаража, с учетом требований разумности и справедливости, суд определил размер компенсации морального вреда, подлежащий взысканию с ответчика в пользу истца, в размере 5000 руб.

Согласно п. 6 ст. 13 Закона «О защите прав потребителей» с ответчика в пользу истцов подлежит взысканию штраф в размере 15 108,40 руб. (25216,80 +5000) х 50%).

На основании изложенного суд решил:

Взыскать с АО «Россети Янтарь» в пользу Г.Т.С. неустойку в размере 25 216,80 руб., компенсацию морального вреда в размере 5 000 руб., штраф в размере 15 108,40 руб.
